Cập nhật lần cuối: 16/08/2026 — bởi Kelvin, chuyên gia tư vấn bất động sản 20 năm kinh nghiệm.

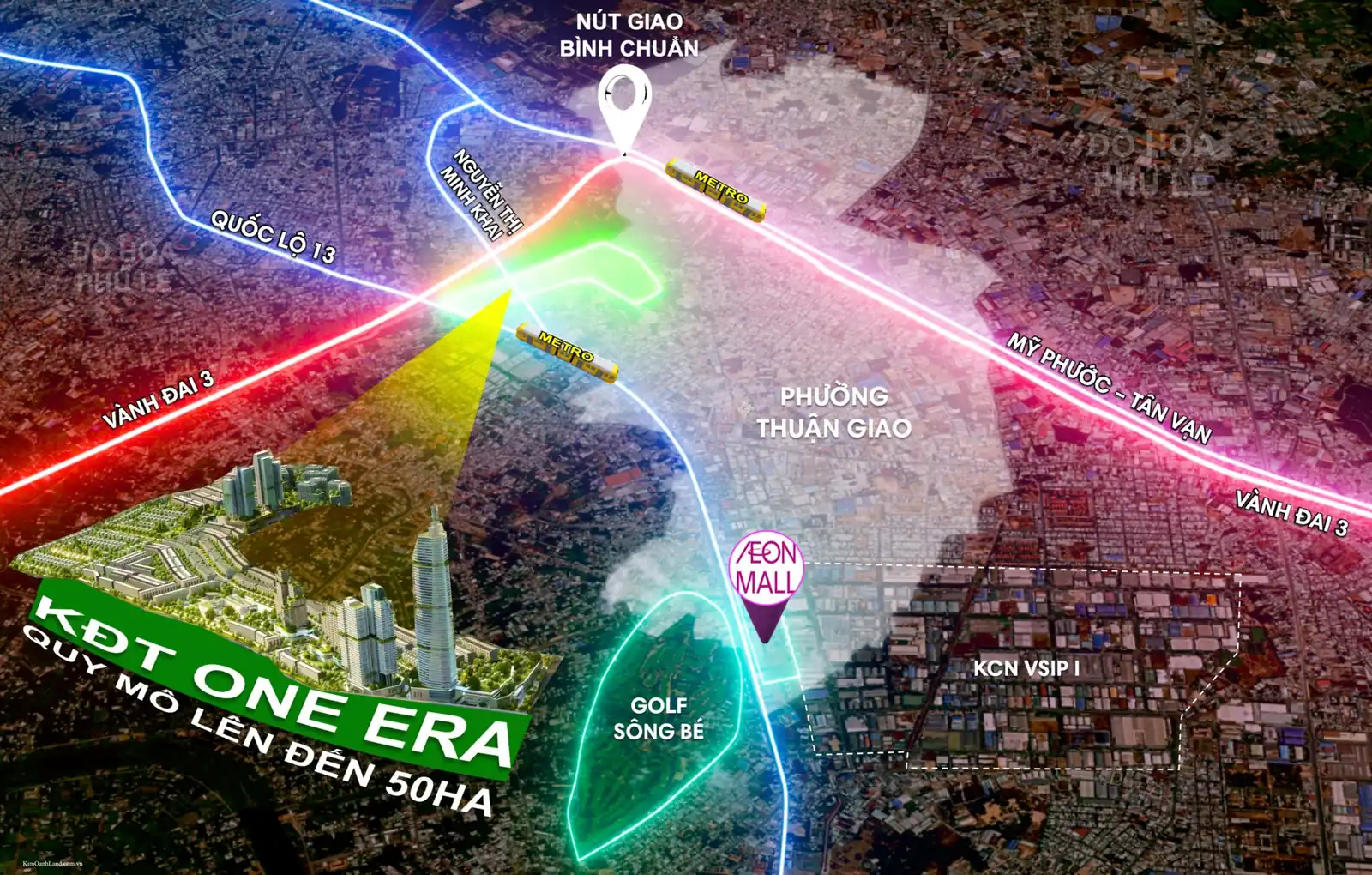

Dự án mở rộng Quốc lộ 13 đoạn từ cầu Bình Triệu đến ranh cầu Vĩnh Bình có tổng vốn gần 21.000 tỷ đồng, mở rộng lên 10–14 làn trên mặt cắt 60 m, kèm một cầu cạn dài 3,2–3,55 km với 4 làn tốc độ tối đa 80 km/h. Dự án thực hiện theo hình thức BOT. Tính đến 16/08/2026, dự án chưa khởi công — kế hoạch chọn nhà đầu tư và ký hợp đồng vào tháng 9/2026, khởi công tháng 1/2027, hoàn thành mục tiêu 2028.
Đây là dự án hạ tầng tác động trực tiếp nhất đến các bất động sản dọc trục Quốc lộ 13, trong đó có khu vực Thuận Giao. Trang này trình bày trạng thái thật kèm nguồn, và phân tích điều mà ít tài liệu bán hàng nào nói tới: khoảng thời gian sống cạnh một công trường.
Tóm tắt nhanh
- Tổng vốn gần 21.000 tỷ đồng, thực hiện theo hình thức đối tác công tư hợp đồng BOT
- Mở rộng lên 10–14 làn trên mặt cắt 60 m
- Kèm cầu cạn dài 3,2–3,55 km, 4 làn, tốc độ tối đa 80 km/h
- Phạm vi từ cầu Bình Triệu đến ranh cầu Vĩnh Bình
- Chưa khởi công tính đến 08/2026 — chọn nhà đầu tư tháng 9/2026, khởi công tháng 1/2027
- Mốc hoàn thành mục tiêu là 2028 — nên coi là mốc lạc quan, không phải mốc cơ sở
- Là dự án BOT nên tuyến mở rộng nhiều khả năng có thu phí
Mỗi trường hợp ra một con số khác nhau. Kelvin lập bảng tính tổng vốn thật và dòng tiền theo đúng ngân sách của Quý khách.

Dự án mở rộng Quốc lộ 13 hiện đang ở đâu?
| Hạng mục | Thông tin |
|---|---|
| Tổng vốn | Gần 21.000 tỷ đồng |
| Hình thức | Đối tác công tư, hợp đồng BOT |
| Quy mô | 10–14 làn trên mặt cắt mở rộng 60 m |
| Cầu cạn | Dài 3,2–3,55 km, 4 làn, tốc độ tối đa 80 km/h |
| Phạm vi | Từ cầu Bình Triệu đến ranh cầu Vĩnh Bình |
| Chọn nhà đầu tư, ký hợp đồng | Tháng 9/2026 |
| Khởi công | Tháng 1/2027 |
| Hoàn thành mục tiêu | 2028 |
Nguồn: Báo Lâm Đồng ngày 09/06/2026. Mốc tiến độ hạ tầng thay đổi thường xuyên — Quý khách nên kiểm tra lại tại thời điểm quyết định.
Vì sao dự án này quan trọng hơn Vành đai 3 với người sống dọc trục
Vành đai 3 là tuyến vòng tránh — nó phục vụ lưu lượng đi vòng qua thành phố. Quốc lộ 13 là tuyến xuyên tâm — nó phục vụ chính lưu lượng đi vào trung tâm mỗi sáng và ra mỗi chiều.
Nghĩa là với người đi làm ở trung tâm TP.HCM, Vành đai 3 hoàn thành không thay đổi gì. Chỉ có việc mở rộng Quốc lộ 13 mới giải quyết được nút thắt cầu Bình Triệu — điểm ùn tắc kinh niên ở cửa ngõ đông bắc.
Đây là lý do chúng tôi xếp dự án này là dự án có tác động trực tiếp nhất đến các bất động sản dọc trục, dù nó đi sau Vành đai 3 về tiến độ.

Ba năm sống cạnh công trường — phần ít ai nói
Nếu mốc kế hoạch giữ được, công trường sẽ hoạt động từ tháng 1/2027 đến 2028. Với dự án BOT quy mô gần 21.000 tỷ và có hạng mục cầu cạn, khả năng kéo dài hơn là rất thực tế.
Điều này có nghĩa gì trong đời sống hằng ngày
- Bụi và tiếng ồn — thi công đường và cầu cạn tạo bụi liên tục trong nhiều tháng. Các hộ mặt tiền chịu ảnh hưởng nặng nhất.
- Phân luồng và tắc đường tăng tạm thời. Trong giai đoạn thi công, năng lực thông hành thường giảm trước khi tăng. Đây là nghịch lý quen thuộc của mọi dự án mở rộng đường.
- Kinh doanh mặt tiền bị ảnh hưởng. Đây là điểm đáng lưu ý nhất với người mua shophouse. Mặt bằng nằm sát khu vực thi công thường sụt doanh thu trong suốt giai đoạn công trường.
Vì sao chúng tôi nêu điều này
Vì mốc bàn giao phân khu Nizi của One Era là quý 4/2027, cộng 4–8 tháng hoàn thiện nội thất, tức là cư dân đầu tiên dọn vào khoảng giữa đến cuối 2028. Nếu dự án Quốc lộ 13 giữ đúng tiến độ, giai đoạn đó gần trùng với thời điểm đường hoàn thành — kịch bản tốt.
Nếu dự án chậm một đến hai năm — điều rất thường xảy ra với dự án BOT lớn — thì những năm đầu ở đây là những năm sống cạnh công trường.
Đây không phải lý do để không mua. Đây là điều cần đưa vào kỳ vọng, để Quý khách không bất ngờ.
Con số chung không thay được con số của Quý khách. Gửi chúng tôi ngân sách và phương án vay, Kelvin lập bảng tính riêng cho trường hợp của Quý khách.
Hình thức BOT — điều nên biết trước
Dự án thực hiện theo hợp đồng BOT: nhà đầu tư bỏ vốn xây dựng, khai thác thu phí trong một thời gian rồi chuyển giao. Điều này có ba hệ quả thực tế.
Thứ nhất: tuyến sẽ có thu phí
Đây là điểm nhiều người không tính tới. Sau khi hoàn thành, việc đi lại trên tuyến mở rộng nhiều khả năng có chi phí — khác với hiện nay. Với người đi làm hằng ngày, đây là khoản chi phát sinh cần đưa vào tính toán.
Mức phí và cơ chế cụ thể chưa được công bố ở thời điểm này.
Thứ hai: tiến độ phụ thuộc vào việc chốt được nhà đầu tư
Mốc khởi công tháng 1/2027 chỉ thành hiện thực nếu khâu chọn nhà đầu tư và ký hợp đồng vào tháng 9/2026 diễn ra đúng kế hoạch. Đây là khâu mà các dự án BOT thường bị chậm nhất, vì phụ thuộc vào việc phương án tài chính có đủ hấp dẫn với nhà đầu tư hay không.
Thứ ba: rủi ro chậm cao hơn dự án đầu tư công thuần
Dự án BOT có thêm một lớp rủi ro so với dự án dùng ngân sách: nếu phương án tài chính gặp vấn đề giữa chừng, dự án có thể dừng hoặc phải điều chỉnh. Điều này không có nghĩa dự án sẽ gặp vấn đề — chỉ là xác suất chậm cao hơn.
Cách dùng thông tin này: coi mốc 2028 là mốc lạc quan, không phải mốc cơ sở. Khi lập kế hoạch tài chính cá nhân, tính theo kịch bản đường hoàn thành muộn hơn một đến hai năm.
Đang cân nhắc mua bất động sản dọc trục Quốc lộ 13? Chúng tôi phân tích cụ thể vị trí Quý khách quan tâm nằm ở đoạn nào so với phạm vi dự án, và mức độ ảnh hưởng trong giai đoạn thi công. Gọi 0921 228 238 hoặc nhắn Zalo 0944 385 038.

Tác động đến giá bất động sản dọc trục
Mở rộng một trục xuyên tâm từ hiện trạng lên 10–14 làn là thay đổi lớn. Nhưng tác động lên giá không diễn ra đều và không diễn ra cùng lúc với mọi loại bất động sản.
Ba giai đoạn tác động
| Giai đoạn | Thời điểm dự kiến | Tác động |
|---|---|---|
| Chốt nhà đầu tư, khởi công | 9/2026 – 1/2027 | Sóng tâm lý ngắn. Thông tin trở nên chắc chắn hơn nên có phản ứng giá, nhưng thường không bền |
| Thi công | 2027 – 2028 | Giá thường chững hoặc giảm nhẹ ở các lô sát công trường. Bụi, ồn, kinh doanh mặt tiền sụt |
| Vận hành | Từ 2028 hoặc muộn hơn | Mức tăng thật và bền nhất |
Giai đoạn thứ hai là giai đoạn nhiều người bán hớ nhất. Họ mua ở giai đoạn công bố với kỳ vọng tăng ngay, gặp giai đoạn thi công thấy giá không nhúc nhích hoặc chững, mất kiên nhẫn và bán ra — đúng ngay trước giai đoạn tăng thật.
Không phải bất động sản nào cũng hưởng lợi như nhau
- Nhà ở trong khu đô thị có hàng rào và đường nội bộ riêng — hưởng lợi từ kết nối tốt hơn, ít chịu ảnh hưởng bụi ồn từ trục ngoài. Đây là nhóm hưởng lợi ròng.
- Nhà mặt tiền Quốc lộ 13 — hưởng lợi lớn nhất sau khi xong, nhưng chịu ảnh hưởng nặng nhất trong giai đoạn thi công. Cũng là nhóm có rủi ro giải phóng mặt bằng nếu nằm trong phạm vi mở rộng.
- Shophouse trong khu đô thị gần trục — hưởng lợi từ lưu lượng tăng sau khi tuyến hoàn thành, nhưng cần lưu ý: đường rộng hơn và có cầu cạn có thể khiến xe chạy nhanh hơn và ít dừng lại hơn. Đây là hiệu ứng ngược mà nhiều người không lường.
Một lưu ý quan trọng về cầu cạn
Hạng mục cầu cạn dài 3,2–3,55 km với tốc độ tối đa 80 km/h là phần đáng chú ý. Cầu cạn giúp xe đi xuyên qua khu vực mà không phải dừng đèn đỏ — tốt cho giao thông, nhưng với mặt bằng kinh doanh nằm bên dưới hoặc dọc theo, nó có nghĩa là dòng xe đi qua chứ không dừng lại.
Nói cách khác: cầu cạn tăng giá trị cho nhà ở nhờ đi lại thuận tiện, nhưng không nhất thiết tăng giá trị cho mặt bằng bán lẻ ở đoạn đó.
Nếu Quý khách mua shophouse với lý do “gần trục lớn sắp mở rộng”, hãy hỏi rõ đoạn đó có nằm trong phạm vi cầu cạn không. Đây là câu hỏi mà rất ít người mua nghĩ tới, và câu trả lời thay đổi hoàn toàn bài toán khai thác.
Câu hỏi thường gặp về mở rộng Quốc lộ 13
Quốc lộ 13 mở rộng bao nhiêu làn?
Dự án mở rộng lên 10–14 làn trên mặt cắt 60 m, kèm một cầu cạn dài 3,2–3,55 km với 4 làn, tốc độ tối đa 80 km/h. Phạm vi từ cầu Bình Triệu đến ranh cầu Vĩnh Bình.
Quốc lộ 13 mở rộng khi nào khởi công?
Theo kế hoạch công bố, khâu chọn nhà đầu tư và ký hợp đồng vào tháng 9/2026, khởi công tháng 1/2027. Tính đến 16/08/2026 dự án chưa khởi công.
Quốc lộ 13 mở rộng khi nào xong?
Mốc hoàn thành mục tiêu là 2028. Đây là dự án BOT quy mô gần 21.000 tỷ đồng có hạng mục cầu cạn, nên khả năng kéo dài hơn là thực tế. Nên coi mốc 2028 là mốc lạc quan chứ không phải mốc cơ sở.
Dự án mở rộng Quốc lộ 13 tổng vốn bao nhiêu?
Gần 21.000 tỷ đồng, thực hiện theo hình thức đối tác công tư với hợp đồng BOT.
Quốc lộ 13 sau mở rộng có thu phí không?
Vì dự án theo hình thức BOT, nhà đầu tư bỏ vốn xây dựng và khai thác thu phí trong một thời gian trước khi chuyển giao — nên tuyến mở rộng nhiều khả năng có thu phí. Mức phí và cơ chế cụ thể chưa được công bố. Với người đi làm hằng ngày, đây là khoản chi phát sinh cần tính vào.
Mở rộng Quốc lộ 13 có giải quyết được tắc cầu Bình Triệu không?
Đây chính là dự án nhắm vào nút thắt đó — khác với Vành đai 3 vốn là tuyến vòng tránh phục vụ lưu lượng đi vòng. Nhưng trong giai đoạn thi công 2027–2028, năng lực thông hành thường giảm trước khi tăng, nên tình trạng có thể xấu hơn trước khi tốt lên.
Mua nhà gần Quốc lộ 13 lúc này có hợp lý không?
Phụ thuộc vào khung thời gian. Trong 2027–2028 là giai đoạn thi công với bụi, ồn và kinh doanh mặt tiền bị ảnh hưởng — giá thường chững ở các lô sát công trường. Mức tăng thật và bền nhất đến ở giai đoạn vận hành. Người mua với tầm nhìn 5 năm trở lên ít chịu ảnh hưởng bởi giai đoạn giữa này.
Nhà trong khu đô thị hay nhà mặt tiền Quốc lộ 13 hưởng lợi hơn?
Nhà trong khu đô thị có hàng rào và đường nội bộ riêng là nhóm hưởng lợi ròng: được kết nối tốt hơn mà ít chịu bụi ồn từ trục ngoài. Nhà mặt tiền quốc lộ hưởng lợi lớn nhất sau khi xong nhưng chịu ảnh hưởng nặng nhất lúc thi công, và có thêm rủi ro giải phóng mặt bằng nếu nằm trong phạm vi mở rộng.
Cầu cạn ảnh hưởng gì đến mặt bằng kinh doanh?
Cầu cạn giúp xe đi xuyên qua khu vực mà không dừng đèn đỏ — tốt cho giao thông và cho nhà ở, nhưng với mặt bằng bán lẻ ở đoạn đó thì nghĩa là dòng xe đi qua chứ không dừng lại. Nếu mua shophouse với lý do gần trục lớn, nên hỏi rõ đoạn đó có nằm trong phạm vi cầu cạn hay không.
Quốc lộ 13 hay Vành đai 3 quan trọng hơn với người đi làm ở trung tâm?
Quốc lộ 13. Vành đai 3 là tuyến vòng tránh, không thay đổi gì cho người đi làm hằng ngày vào trung tâm TP.HCM. Chỉ có mở rộng Quốc lộ 13 mới giải quyết nút thắt cầu Bình Triệu — nhưng dự án đó còn chưa khởi công.
Về Kelvin
Kelvin là chuyên viên tư vấn bất động sản. Với thông tin hạ tầng, chúng tôi nói rõ cả phần bất lợi — giai đoạn thi công, khả năng thu phí, rủi ro chậm tiến độ — vì đó là những thứ ảnh hưởng thật đến người mua và hầu như không xuất hiện trong tài liệu bán hàng.
Tư vấn theo đúng vị trí Quý khách quan tâm
Quý khách vui lòng cho chúng tôi biết bất động sản đang cân nhắc nằm ở đoạn nào, chúng tôi phân tích mức độ ảnh hưởng trong giai đoạn thi công và mức hưởng lợi sau khi tuyến hoàn thành.
Hotline: 0921 228 238 · Zalo: 0944 385 038
Bài viết liên quan

Tổng quan dự án One Era
Quy mô 49,5 ha, chủ đầu tư, phân khu, pháp lý

Vành đai 3 và giá bất động sản
Dữ liệu và mốc tiến độ tuyến vành đai

Metro 1B và 2B
Hai tuyến metro đi qua khu vực

Đánh giá dự án
Ưu điểm, nhược điểm, ai nên mua và ai nên chờ

Đầu tư và dòng tiền
Bài toán dòng tiền và tiềm năng tăng giá

So sánh với Sycamore
Đối chiếu quy mô, vị trí, sản phẩm, chủ đầu tư

So sánh với The Emerald 68
Đối chiếu pháp lý, tiến độ và rủi ro

Dự án tốt nhất Thuận An
Bảng đối chiếu các dự án cùng khu vực
Vuốt ngang để xem thêm
